您好,欢迎光临深圳市联欧科技发展有限公司官网!

全国热线:138-2353-3930
当前位置:首页  > 技术知识 > 施工方案施工方案

透水混凝土透水地坪—施工现场详解

文章出处:世博锐 发表时间:2019-07-09 09:07:01
透水混凝土现场施工流程详解:

一、施工所需人员、机具、材料

(一) 人员

1、施工队总监:项目经理 1人

2、工地负责人:现场主管 1人

3、专职质量员:1人

4、专兼职施工员、安全员:2人

5、施工队班组人员:15-20人

(二) 机器

1、高速搅拌机1-2部

2、四轮手推车6-8部

3、清扫机1部或大功率鼓风机1台

4、铺装机1部

5、喷涂机1部

6、画线机1台

7、其他施工手工用具一批

(三) 材料

1、所需材料:

A.石子(米石4-6mm;豆石俗称瓜子片10-30mm)

B.添加剂(凝胶增强剂、乳化反应剂、着色剂、保护剂)

C.白水泥、灰水泥

D.水,普通用水即可

2、材料配比:

根据现场技术指导员的指示

3、材料包装、堆放及注意事项:

(1) 桶装液体(保护剂)材料,按施工当地当时季节盛行风向的平行方向堆放于跑道两侧,立式单层堆放,大桶50kg,堆放中力求牢固,30kg或15kg小桶堆放,堆放高度不可高于2层高度。

(2) 用于稀释的溶剂一般以170kg大桶包装或用15kg小桶包装,集中堆放于专门的区域并派专人管理,严禁任何烟火接近。

(3) 粉末状等固体材料,按施工当地当时季节盛行风向的平行方向堆放于跑道两侧,堆放力求牢固,不可松动,并于上面铺盖防水彩条布,以免受潮。

(4) 施工机具堆放于跑道一侧,接电源侧采用施工专用配电箱和“三相五线制”安全接电。

(5) 机具由受过合格训练的人员专门操作,运转中应特别注意人员安全。

(6) 材料配比由公司派专业人员严格控制,并随时磅量。

(7) 材料搅拌每桶应搅拌1分钟以上并充分搅拌均匀。



二、施工工艺

(一)工艺流程

1基层处理—》2测设标高控制线—》3支模—》4摊平透水地坪面层材料—》5辊压找平—》6拍平—》7成型—》8涂刷封闭剂—》9养护----》

(二)具体施工流程:

1、基础处理:
(1) 基础修整:确认基础大面符合摊铺标准以后,对基础局部进行修补:对水泥混凝土基础的空隙用PU浆料填补;对沥青混凝土基础和水泥混凝土基础小面积积水部分(一般不超过1M2)进行修补。

(2) 基础清理:为使基础与基层有很好的附着力,基础应尽量保持清洁干燥,无明显灰尘、泥土,对于地面局部油污进行除油处理,如是一般的机油及工业润滑油可以用喷烧法,即用燃油喷灯对有油污处喷烧,一般喷烧3-5分钟即可使表面油污燃烧尽,如果喷烧仍不能除尽,就必须用酸洗法除污,即用丙酮或专用稀释剂对油污处用钢丝球清洗处理。每日摊铺前都必须进行清扫。

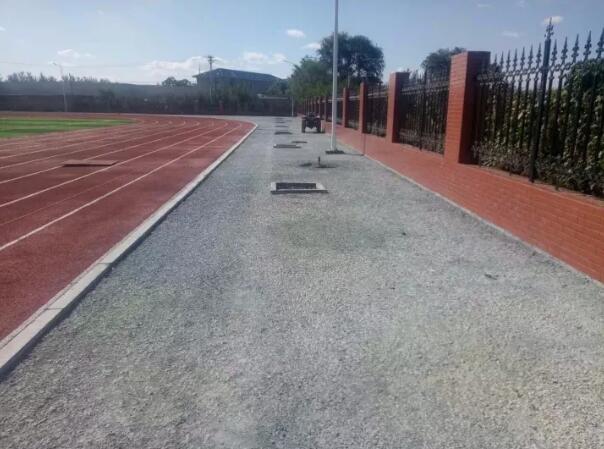

2、摊铺基层:

本道工序是渗水型塑胶跑道最主要的两道工序之一,一般有人工摊铺和机械摊铺两种类型,我公司全部采用机械摊铺,故在此只对机械摊铺工艺作介绍。

3、基材修补:

大面积摊铺完毕并固化成型后,用3M靠尺进行平整度测量,发现不符合设计平整及坡度的须立即进行人工修补平整。对于误差较大的部位则用基材摊铺料拍压至厚度、平整度达到要求并与周边部分无明显差异为止。

4、喷涂面层:

涂保护剂,均与的涂抹,直至表层呈现亮丽光滑等效果为止

5、验收、清场:

(1) 验收:签订合同的双方,按照合同内容进行验收
(2) 清场:无论项目是否通过验收,工程结束后应立即组织退场工作,对于已初步验收通过项目,人员、材料、机具均一次性清理退场并负责将现场打扫干净并交付使用方,对于还未验收项目,人员、机具、材料基本退场但须预留部分材料和少量人员等待在验收过程中出现的需整改部分的修补。



备注:施工工期

施工工期,按照合同双方规定的如期完工。如遇雨雪或大风等不可抗力因素造成无法施工则工期须相应顺延。

2、针对不同的区域和施工现场状况,以及业主对工期的要求不同,工期则有不同的调整,最终工期确定以施工进度计划表为准。
