您好,欢迎光临深圳市联欧科技发展有限公司官网!

全国热线:138-2353-3930
当前位置:首页  > 技术知识 > 基本知识基本知识

四大类型园路铺装怎么做?

文章出处:世博锐 发表时间:2018-05-31 10:05:35
园路是园林的骨架与脉络,是联系各个景点和景区的纽带,是构成园林景观的重要因素。园路要依地形地貌造景,利用自然植物群落与植被,营造出生态绿廊的景观效果。

园路设计应该利用不同类型、品种的植物在外观上的差异及乡土特色,通过不同的组合和外轮廓线的修剪造型,产生良好的景观识别效果。同时,园路路网应有明确的分级,园路的曲折迂回应有构思立意,做到艺术上的意境性与功能上的目的性有机结合,使游人步移景异。

园路常用的面层材料主要有沥青类、混凝土类、石材类、砖材类等,下面依次介绍各类园路的施工工序及要点剖析。

一、沥青类

沥青材料主要包括沥青和改性沥青,常用于主园路与次园路。改性沥青是掺加橡胶、树脂、高分子聚合物或其他填料等外掺剂(改性剂),或采取对沥青轻度氧化加工等措施,使沥青或沥青混合料的性能得以改善制成的沥青结合料。

(一)沥青的优缺点

◆ 优点

1)具有高强度和稳定性;

2)机械化施工程度高,质量易保证;

3)进度快,便于修补和分期改建;

4)行驶噪音较低;

5)开放交通时间较短。

◆ 缺点

1)抗弯拉强度较混凝土低;

2)温度稳定性差,施工受季节和气候的影响较大。

(二)沥青园路施工工序及要点

1.由于沥青材料抗弯拉强度较混凝土低,所以基层须有足够的强度与水稳性。

2.施工前,应将路基上的垃圾、淤泥、灰尘等清理干净,如用水冲洗基层,应在基层干透后方可施工。

3.温度须在5℃以上方可施工,雨季应做好防雨措施。

4.喷洒粘层油,应注意成品保护,避免污染路牙石、园路人行道、绿化等。

5.沥青压实:

初压

初压环节的温度一般保持在110℃-140℃之间,驱动轮要匀速前进,后退时应按照前进时候的碾印移动。在沥青路面进行初压的时候,初压后要对路面的平整度、路拱进行检查,一旦发现问题要立刻纠正。如果在路面碾压过程中出现推移现象,这个时候可以等到温度变低之后再进行碾压。

复压

复压环节温度应该保持在120℃-130℃,使用双轮振动压路机进行路面的碾压,在碾压方式上可以采用与初压相同的方法,碾压的次数应该在6次以上,只有这样才能够保证路面的稳固和结实。

终压

终压要消除复压过程中面层遗留的不平整,又要保证路面的平整度,终压结束时的温度应该大于90℃,使用静力双轮压路机并应紧接在复压后进行,碾压遍数为 2-3遍。

6.压实之后,路面要求平整度好、排水合理、不积水。

7.铺设完成后,注意成品保护,养护期间禁止重车碾压及污染等。

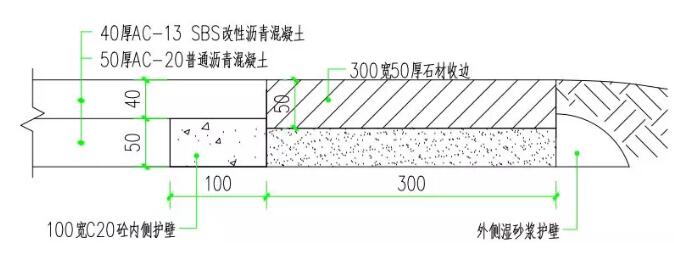

(三)有波打沥青园路施工要点

1.园路波打内外侧都需要做护壁。

2.波打靠沥青处做10cm宽砼护壁,护壁高度与底层普通沥青等高,比波打底面高1-2cm。

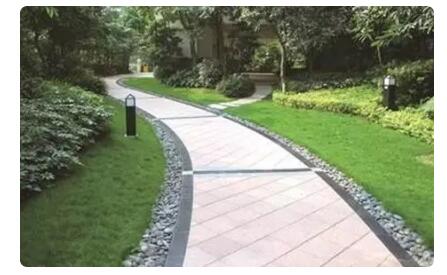

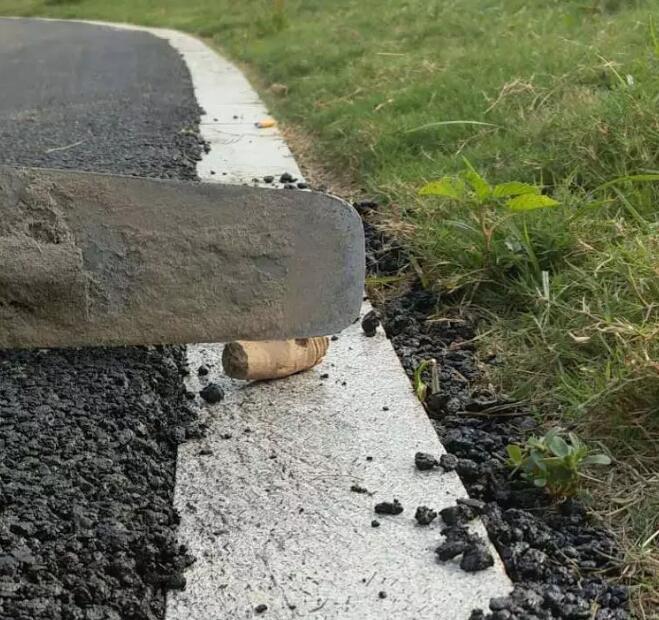

无路牙波打沥青园路

有路牙波打沥青园路

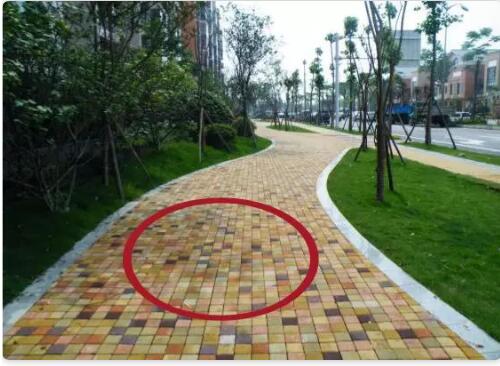

园路曲线不够顺畅自然

园路曲线、起伏不够顺畅自然

未对园路波打做保护,造成污染

二、混凝土类

(一)透水混凝土园路施工工序及要点

1.放线严格控制园路的曲线及起伏顺畅。

2.透水混凝土应严格控制配合比,防止脱落。

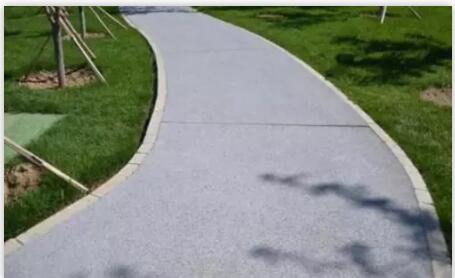

透水混凝土园路

3.运输一般控制在10分钟以内,运输过程中不要停留。

4.透水混凝土属于干性混凝土料,初凝快,摊铺必须及时。

透水混凝土

5.人行道面,大面积施工采用分块隔仓式进行摊铺物料,其松铺系数为1:1.1或1:1.5。将混合料均匀摊铺在工作面上,然后使用平板振动器或人工捣实(捣实不宜采用高频振动器)。最后抹合拍平,抹合不能明水。

6.同一位置平板振动器振动时间不能过长,避免出现离析现象。

7.因透水混凝土空隙率大、水分散失快,当气温高于35℃时,施工时间宜避开中午,在早晚进行施工。

8.摊铺结束后,经检验标高、平整度均达到要求后,应立即覆盖塑料薄膜,也可采用洒水养护,养护期不得少于7d,使其在养护期内强度逐渐提高。

完成路面标高明显超出波打高度

9.待表面混凝土成型干燥后,在3d左右涂刷透明封闭剂,增强耐久性和美观性,避免透水混凝土空隙因受污而堵塞。

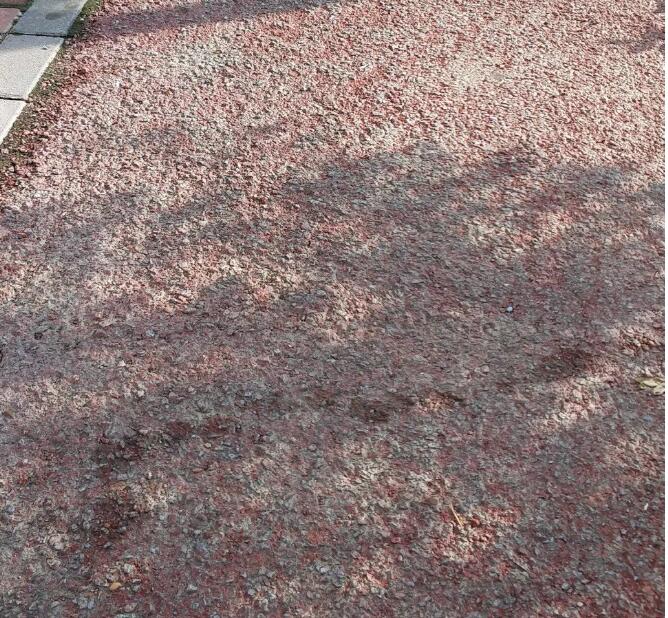

因透水混凝土胶结合剂不合格而出现的脱粒

(二)彩色压膜混凝土园路施工工序及要点

彩色混凝土是一种防水、防滑、防腐的绿色环保地面装饰材料,是在未干的水泥地面上加上一层彩色混凝土,然后用专用的模具在水泥地面上压制而成。彩色混凝土能使水泥地面永久地呈现各种色泽、图案、质感,逼真地模拟自然的材质和纹理,多用于次园路与小径。

1.放线时应严格控制园路的曲线及起伏顺畅。

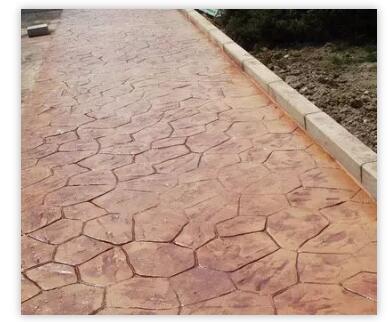

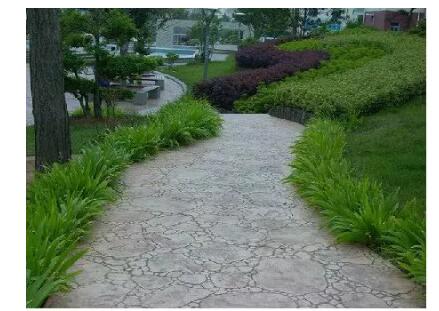

压膜园路

2.根据设计要求复查混凝土基层的质量,平整密实度达到设计标准,方能开始施工。

3.准备好指定的色粉、脱模粉、模具和工具等。

4.基层砼的强度应≤C25,其水灰比尽可能小且砼中不能含有早强剂。

5.混凝土中最大的碎骨料粒径≤30mm为宜。

6.10cm以下混凝土振捣,使用平板式振捣器振捣作业,10cm以上混凝土使用插入式振捣作业。

7.当混凝土达到初凝阶段时,在混凝土表面撒两遍彩色粉,反复抹平,收光。

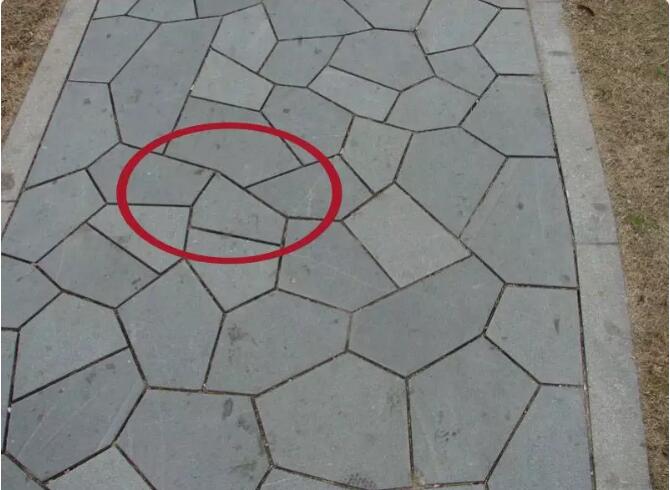

色粉调色不够均匀,色彩不够自然,且模印深浅不一

8.上色后的混凝土平整光洁后,印上脱模粉,进行花纹成型,模具按设计要求铺设。

9.在操作过程中要边施工边检查,发现有粘模或浅模等现象及模具接缝等边角处拍后效果差的地方要及时处理。

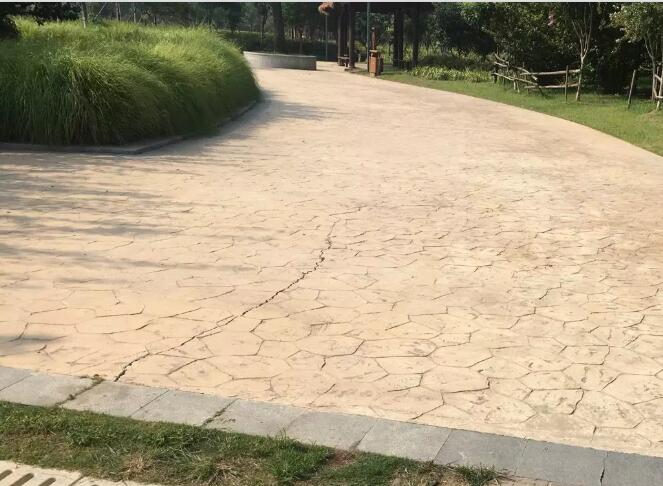

未切伸缩缝导致开裂

10.待混凝土表面清洗干燥后,将密封保护层均匀地涂刷在彩色混凝土表面上

平整度控制不当

压缝未处理

三、石材类

● 石材类园路施工工序与要点

1. 石材的技术等级、光泽度、外观等质量要求应符合项目的设计及施工要求。

转弯处合理优化排版

2. 基层必须清洁干净且浇扫水泥油润湿,严格控制水泥砂浆的水灰比,石材背面刷素水泥浆,确保基层与结合层、面层与结合层粘结牢固。

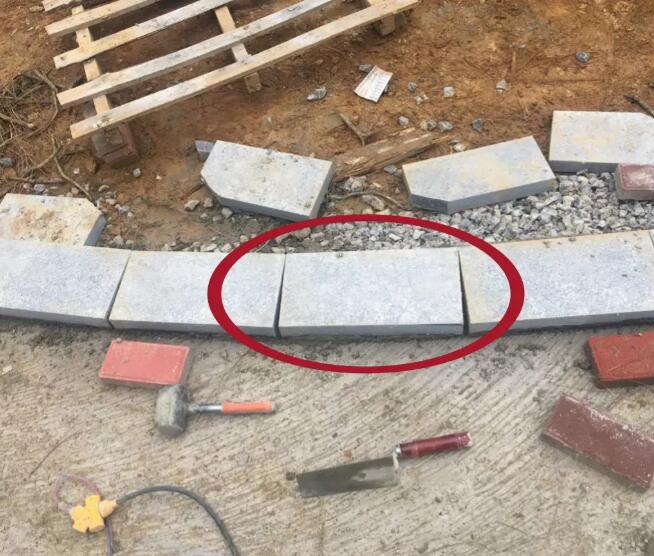

石材铺贴未打满水泥膏

3. 石材必须在铺设前清水润湿,防止石材将结合层水泥砂浆的水分吸收,也可顺便洗掉石材上的灰尘,保证粘贴牢固。

4. 铺设前必须拉十字通线,确保操作工人跟线铺贴,铺完每行后随时检查缝隙是否顺直。

波打交接口不美观

波打石材大小缝明显

5. 铺设一段后,及时用水平尺或直尺找平,以防接缝高低不平、宽窄不均。

6. 铺设完成后,用同色水泥勾缝,禁止用干水泥砂浆或水泥粉扫缝。

小规格石材填缝

7. 面层施工完毕后,将现场进行简单维护,派专人洒水养护不少于7d。

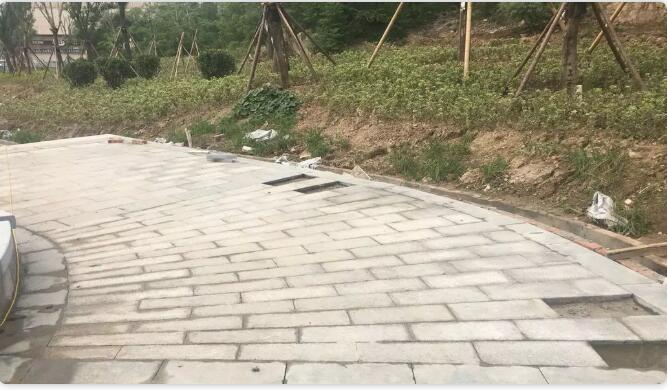

园路与地形不协调,未设置排水沟

转角未排版对缝

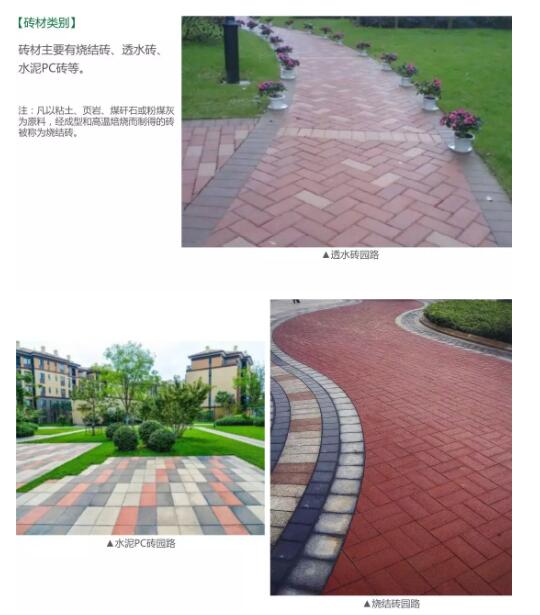

四、砖材类

(一)砖材园路施工工序及要点

1.砖的强度、色泽等质量要求应满足设计要求。

2.底层应清洁干净并浇扫水泥油润湿,砂浆厚度应小于5cm。

3.铺贴须拉十字通线,确保操作工人跟线铺贴,铺完每行后随时检查缝隙是否顺直。

4.铺设标准块后,随时用水平尺和直尺找平,以防接缝高低不平、宽窄不均。

5.铺设完成后,用细砂扫缝。

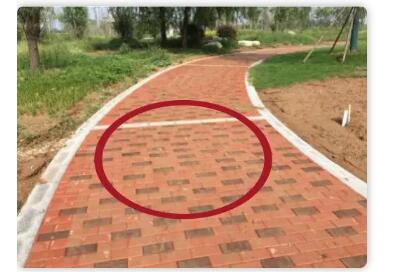

采用纵向铺贴方式

基础处理不到位,出现断裂

园路曲线不顺畅,水沟与园路应有30cm间隔

砖缝不够顺直、均匀,铺完未用细沙扫缝

(二)冰裂纹园路施工要点

1. 石材的规格大小应该相仿,大小以200-300mm为宜。

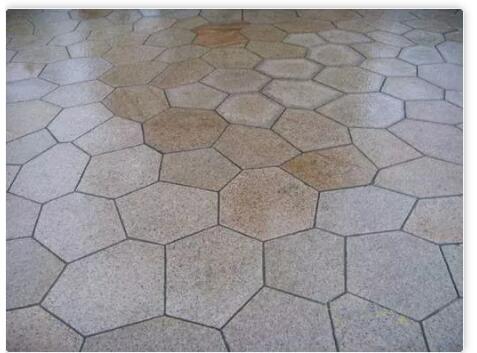

冰裂纹园路

2. 材料多为不等边五边形或六边形,四边形占5%-8%,五边形占35%-45%,六边形占55%-60%。

冰裂纹排版

3. 边长控制在150-250mm之间,长宽比小于1.5,面积比小于2.5,长边与短边差不大于100mm。

景观效果较好的冰裂缝铺装

4. 拼角控制在120°-180°之间。

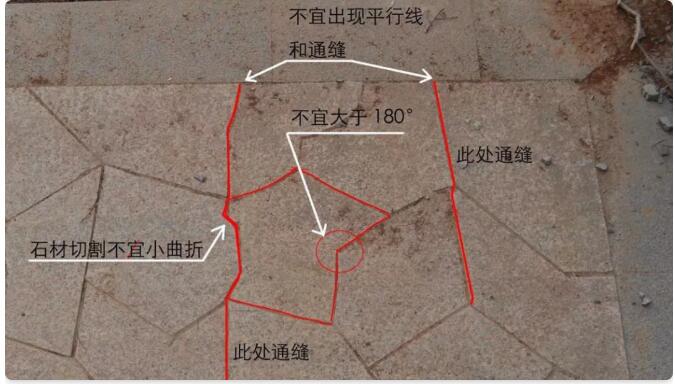

拼角大于180°()

5. 石材铺装时应大小搭配,缝宽以10mm为宜,用水泥油回缝,缝应比石材面低2-3mm。

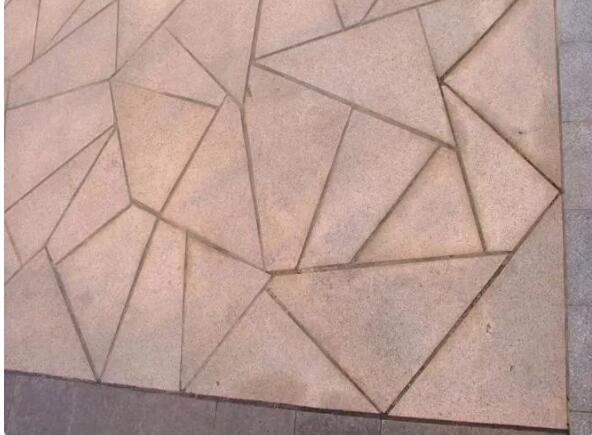

6. 避免出现通缝及三角形。

三角形过多

出现通缝

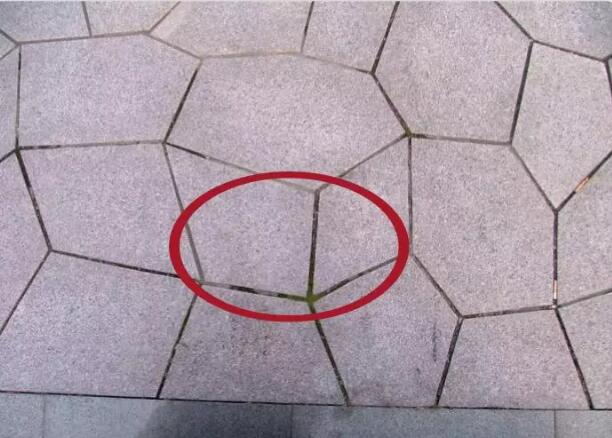

出现内角现象

(三)砾石园路

卵石园路施工要点

1.卵石大小要基本一致,材料应选用扁平细长的卵石。

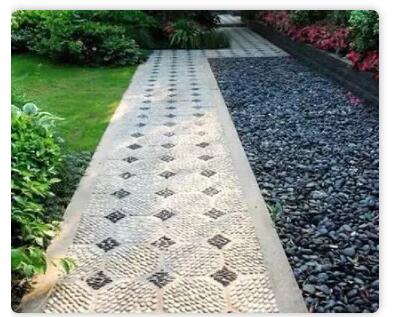

卵石铺贴园路

2.铺贴前卵石应清洗,单色卵石铺贴要做到色差小。双色或多色卵石铺贴要选用色差对比明显的卵石,有拼花图案的卵石铺装应在现场预排版。

3. 竖贴卵石应比石材面高5-8mm,横贴卵石应比石材完成面高3-5mm。

4. 铺贴完成后应清洗干净,避免卵石被污染。

禁止大量使用粒径大、饱满的卵石

平铺出现脱落
