联欧科技:透水混凝土厂家专项制定施工方案

文章出处:世博锐 发表时间:2017-04-19 10:04:17
        一、工程概况

        本工程人行道结构为:土基(压实度≥98)、15cm厚开级配碎石、5cm透水混凝土、200*100环保透水砖,其中透水混凝土能让雨水流入地下,有效的补充地下水,并能有效的消除地面上得油类化合物等对环境的污染,其有利于人类生存环境的良性发展,及城市雨水管理与污水防止等工作,具有特殊的重要意义。

        二、施工方案

        2.1、施工准备

      (1)组织准备:建立健全的施工项目组织机构的人员设置,配备技术素质高的专业施工队伍。

      (2)现场物资准备:透水混凝土厂家在施工前应提前配备满足施工进度计划的所需材料;根据现场情况合理安排工程材料堆放场地、人员住宿、所需水电供应及搅拌机械设置场地等工作(因透水混凝土属于干料性质混凝土,初凝较快,故搅拌机最好设置在施工现场中段)。

      (3)技术准备:组织项目部施工技术人员详读图纸,了解人行道结构中透水混凝土的材料特点,然后根据人行道设计标高和设计宽度精确的放出样桩,为透水混凝土顺利施工做好技术上的准备工作。
透水混凝土厂家

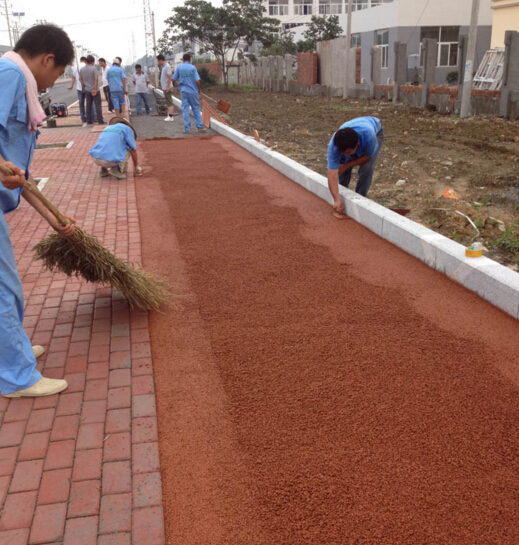

        2.2透水混凝土施工

      (1)立模:本工程可使用已施工完成的两侧缘石作为透水混凝土模板,注意在施工过程中不得破坏两侧缘石,如破坏应及时修整。

      (2)搅拌:透水混凝土不得采用人工搅拌,应采用普通混凝土搅拌机进行搅拌,搅拌时要严格按照规定的比例及投料顺序投入搅拌机,先将胶结料和碎石搅拌约30秒后,使其初步混合,再将规定量水分2-3次加入继续搅拌15-20分钟,不允许将水一次性加入,严格控制水灰比。

      (3)运输:透水混凝土属于干性混凝土料,其初凝块,一般根据气候条件控制混合物的运输时间,运输一般控制在20分钟以内,运输过程中不要停留,运输车辆必须平稳。

      (4)摊铺浇筑成型:透水混凝土属于干性混凝土料,其初凝块,摊铺必须及时。混凝土摊铺过程中,应采用振捣器进行振捣,振捣时间不宜多于10s,且振捣器行进速度均匀一致,振捣完成后用滚筒压实、抹平,表面不能有明水。

      (5)养生:透水混凝土摊铺结束后,经检验标高平整度达到要求后,宜立即覆盖塑料薄膜,保持水分。浇筑后一天开始洒水养护,每天不得少于两次,湿养护时间不少于七天。

      (6)伸缩缝:透水混凝土摊铺浇筑时必须设置施工缝,5米设置设置一通缝,缝宽3-5mm,缝内使用柔性物质嵌缝。

        2.3安全文明施工

      (1)施工人员进入场必须进行安全教育,经考核后方可进入施工现场。

      (2)透水混凝土浇筑人员在进入现场时必须佩带安全帽。

      (3)透水混凝土浇筑前,应对振捣器进行试运转,振捣器操作人员应穿胶靴,戴绝缘手套,湿手不能接触电源开关,防止触电。

      (4)透水混凝土施工时的废弃物应及时清运,保持工完料尽场地清,保证现场的整洁、干净。
